微信公众号
工程建设

Construction

一期工程

蓝月亮料免资料大全北总干渠一期工程2014年列入国务院172项节水供水重大水利工程。工程涉及四川省宜宾、泸州、自贡和内江四市,设计灌溉面积198.57万亩,多年平均供水量8.47亿立方米,其中农业灌溉及农村供水5.21亿立方米,城镇生活及工业供水3.26亿立方米。

国家发改委综合考虑投资需求与可能,以及用水增长过程和规律等情况,可研报告批复中提出:先期实施四川省蓝月亮料免资料大全北总干渠一期一步工程。一期一步工程主要涉及宜宾、自贡、内江3市7县(区)。设计灌溉面积51.27万亩,多年平均供水量3.74亿立方米,其中农业灌溉及农村供水1.10亿立方米,城镇生活及工业供水2.64亿立方米。建设内容包括:北总干渠渠首~邱场分干渠;邱场分干渠全线;内江供水管线;喜捷支渠、真溪支渠;油房坳、高滩、观音坝、木桥沟4座水库充水渠。总干渠长39.54公里,分干渠长38.25公里,供水管线长38.24公里,支渠总长25.81公里(其中喜捷支渠长12.11公里,真溪支渠长13.7公里)。一期一步工程建设永久征收土地2161.23亩,其中:耕地864.21亩,园地315.62亩,林地677.05亩,草地0.57亩等;临时征用土地7113.69亩,其中:耕地3758.5亩,园地883.96亩,林地1642.34亩等;搬迁人口169户656人;拆迁各类房屋面积43401.8㎡;涉及的专项设施有35kV输电线路0.6km,10kV输电线路17.78km,通讯线路109.3km等,建设征地和移民安置补偿投资为48878.16万元。工程总工期54个月,总投资67亿元。

龙洞岩隧洞工程是控制蓝月亮料免资料大全北总干渠一期一步工程施工总工期的关键项目,隧洞位于北总干渠中部,会诗沟渡槽之后、永兴分水点之前,采用圆形断面,长度9951m,衬砌后隧洞内径8.5m。2018年9月29日,省发改委和水利厅联合出具了《关于蓝月亮料免资料大全北总干渠一期一步工程先行建设项目的意见》(川发改农经函〔2018〕1266号),同意龙洞岩隧洞先行建设。龙洞岩隧洞在隧洞进口、中部共计布置了4条施工支洞。控制施工总工期54个月,设计流量92m³/s,设计水深6.12m,设计流速2.1m/s,隧洞比降为1/4000,最大埋深约为106m。

工程概况

Survey of Xiangjiaba
Irrigation Area

蓝月亮料免资料大全北总干渠一期工程2014年列入国务院172项节水供水重大水利工程。工程涉及四川省宜宾、泸州、自贡和内江四市,设计灌溉面积198.57万亩,多年平均供水量8.47亿立方米,其中农业灌溉及农村供水5.21亿立方米,城镇生活及工业供水3.26亿立方米。

灌溉面积
(亩)
年平均供水量
(立方米)

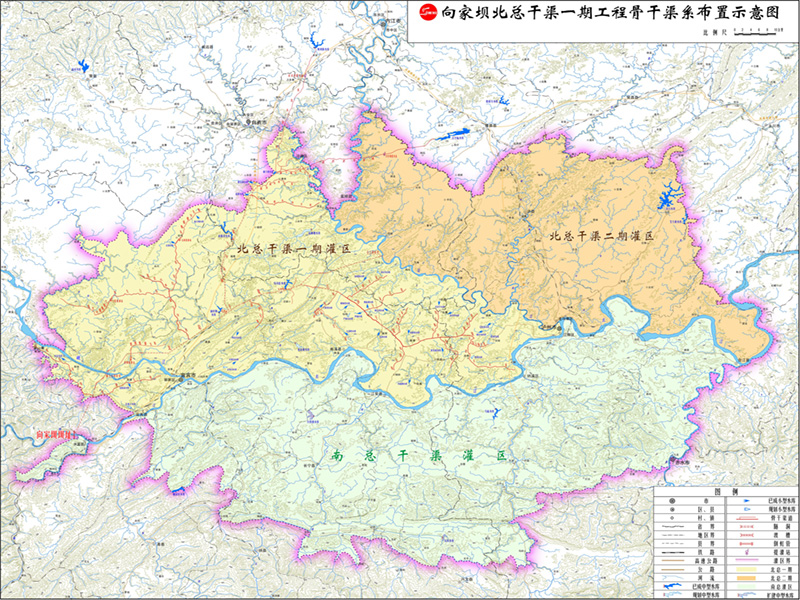

向家坝北总干渠一期工程骨干渠系布置示意图

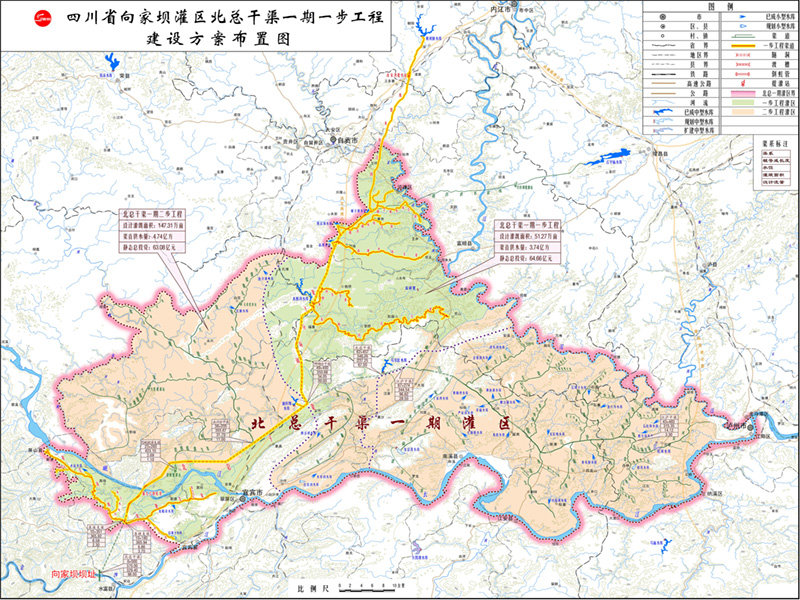

四川省蓝月亮料免资料大全北总干渠一期一步工程建设方案布置图
